整县屋顶分布式光伏项目开发全流程

时间:2021-07-09 09:47:05 来源:江苏品和氢能源公众号

  近日【江苏品和氢能源】微信公众号了解到,日前,国家能源局正式下发《国家能源局综合司关于报送整县(市、区)屋顶分布式光伏开始试点方案的通知》红头文件。通知指出,党政机关建筑屋顶总面积可安装光伏发电比例不低于50%;学校、医院、村委会等公共建筑屋顶总面积可安装光伏发电比例不低于40%;工商业厂房屋顶总面积可安装光伏发电比例不低于30%;农村居民屋顶总面积可安装光伏发电比例不低于20%


01

带你走通工商业光伏开发全流程!

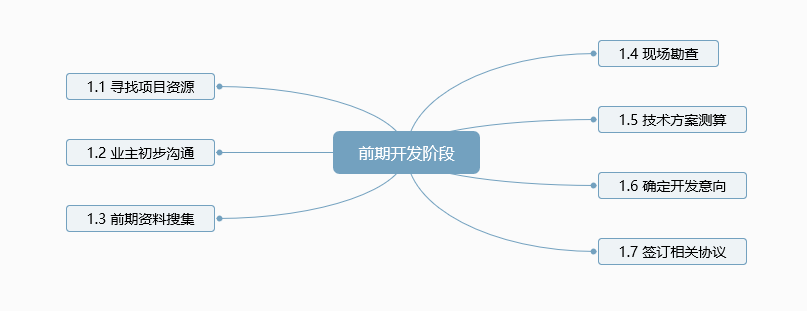

  1-1寻找项目资源

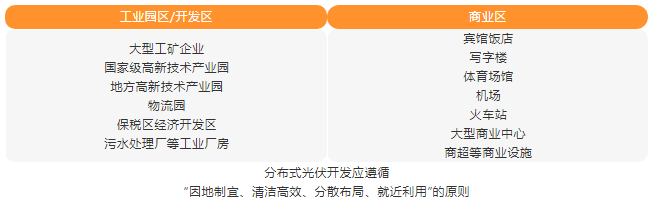

可被开发的光伏项目资源



 1-2初步沟通


与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。

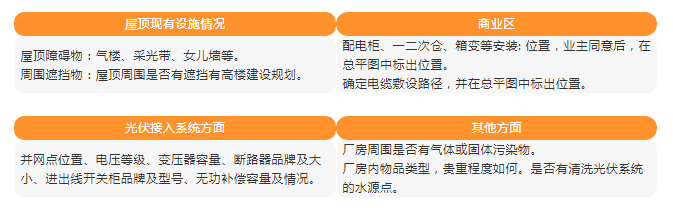

通过资料与卫星图,考察了以下几方面,判断项目的可行性。



•考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。



•考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。



•考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。



•考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。



•考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。



•考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。

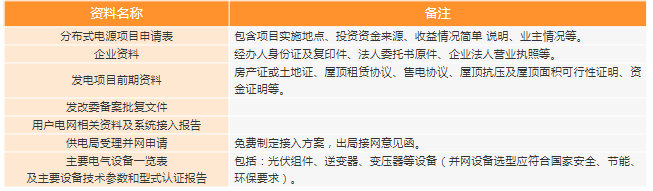

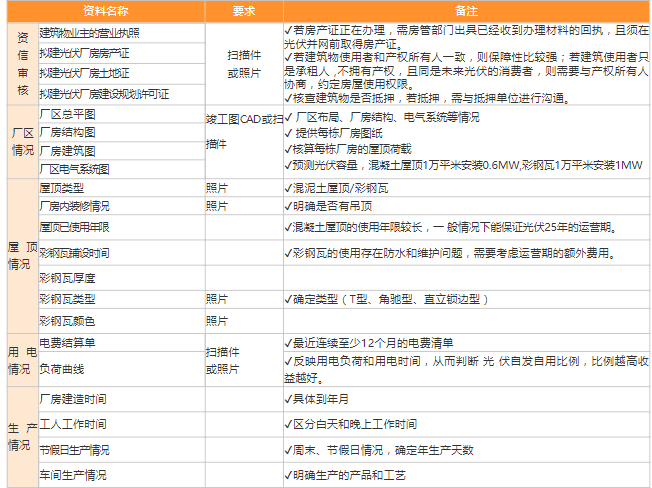

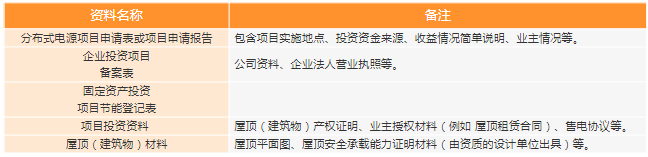

 1-3前期资料收集清单



 1-4现场实地踏勘


完成项目初步评估后,将对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。

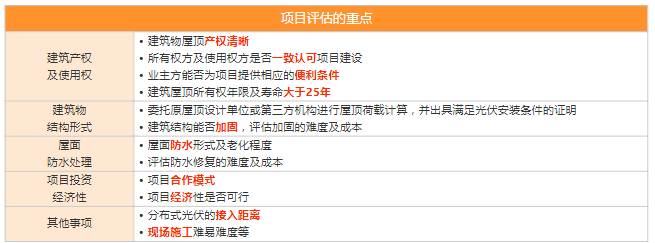

 1-5技术方案测算


评估企业整体运营情况,及确定采用的合作模式。



 1-6 确立开发意向


与企业业主积极沟通,签订协议,进入项目备案阶段。

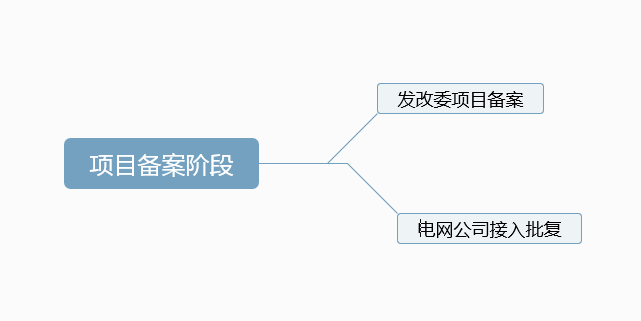

02


 2-1 发改委项目备案


获得县、区发改委项目备案


 2-2  电网公司接入批复


获得县、区电网公司接入批复



03

                                   ------------------------------------------------------------------------施工设计阶段


拿到备案与接入批复后,EPC与企业确定设计方案,项目顺利进场开工。



04

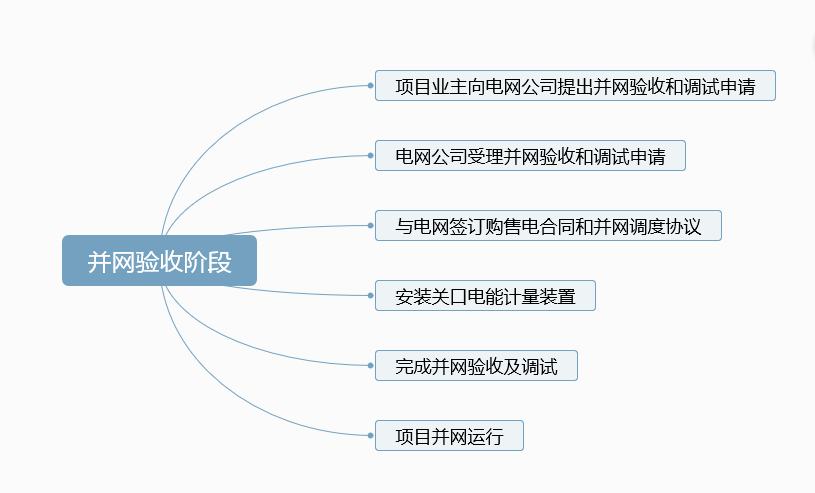

                                     --------------------------------------------------------------------并网验收阶段


工商业光伏项目一般分为3个阶段,第1阶段进行项目评估与合同签订,第2阶段办理备案与接入手续,第3阶段建设并网。

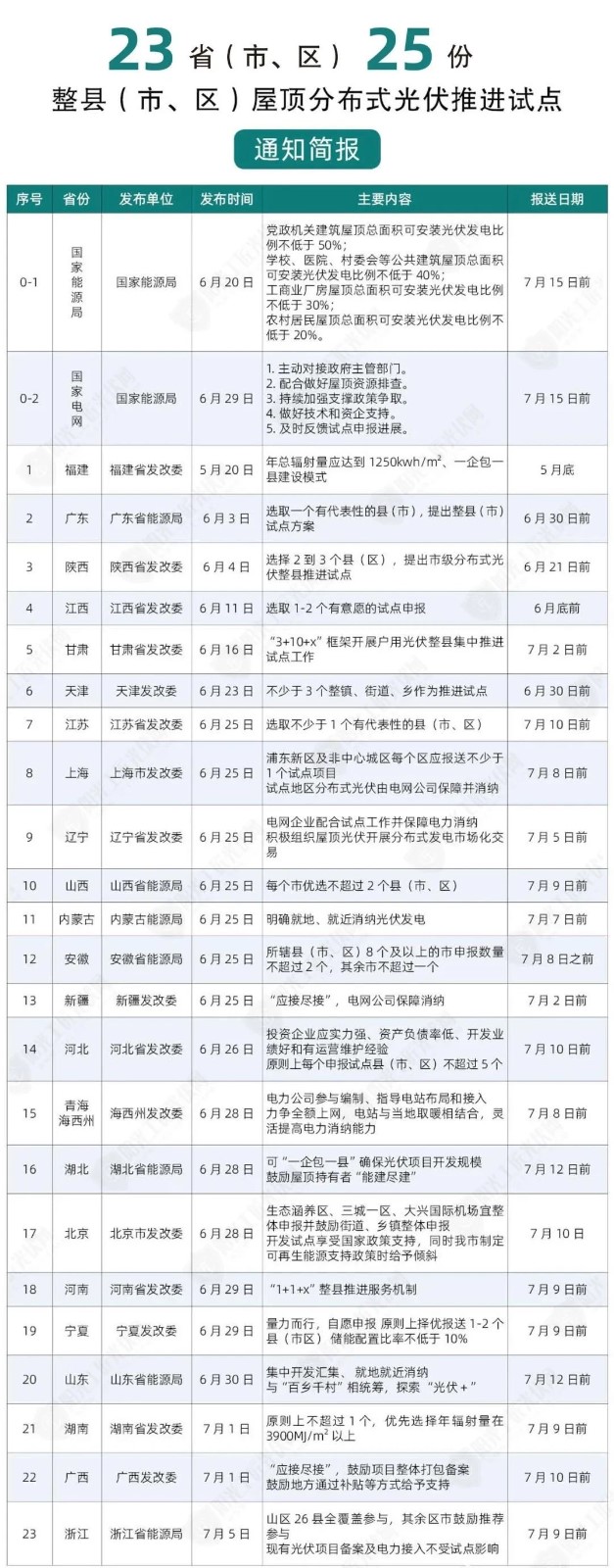

目前,23省已出25份整县推光伏红头文件。



《最新 2325份整县推光伏全部红头文件大汇总》





  江苏品和氢能源科技有限公司为国家高新技术企业,始终坚持创新精神,以“节能、创能、储能”为宗旨,致力于全面服务合作伙伴。我们期待与更多优秀企业通力协作、合作共赢,携手共走可持续发展之路!
